二建知识点之大差法求总工期绘制施工进度横道图
二建知识点之大差法求总工期绘制施工进度横道图
1、先来看两个定义
大差法:累计数列错位相减取大差法
等节奏流水施工:各个工序(土方开挖、地基施工、主体结构、装饰装修等)施工持续时间(流水节拍)一样。
异节奏流水施工:各个工序(土方开挖、地基施工、主体结构、装饰装修等)施工持续时间(流水节拍)有最小公倍数。

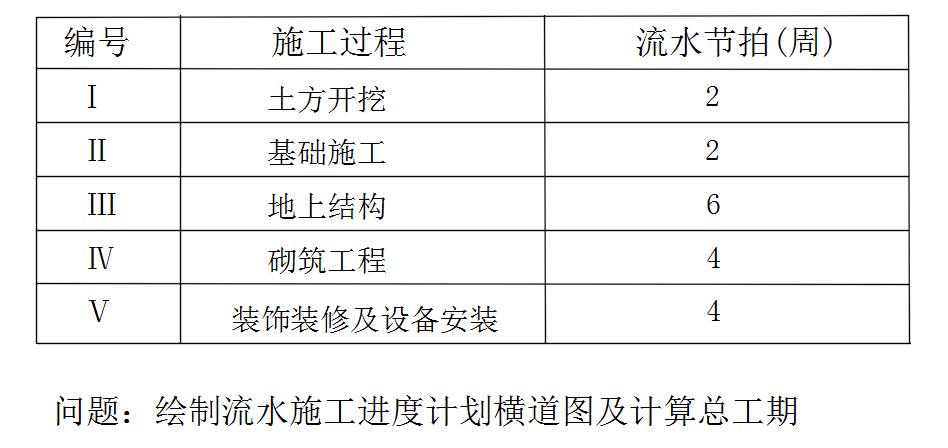

2、通过课本例题来探讨下
解析:1、累加数列指沿着施工过程累加施工段的流水节拍,就是工序是连续的。
某一工序例如主体施工,这个队伍1号楼干完去二号楼,在干完去三号楼。
这里最重要的就是沿着工序或队伍累加,不要沿着阶段累加。

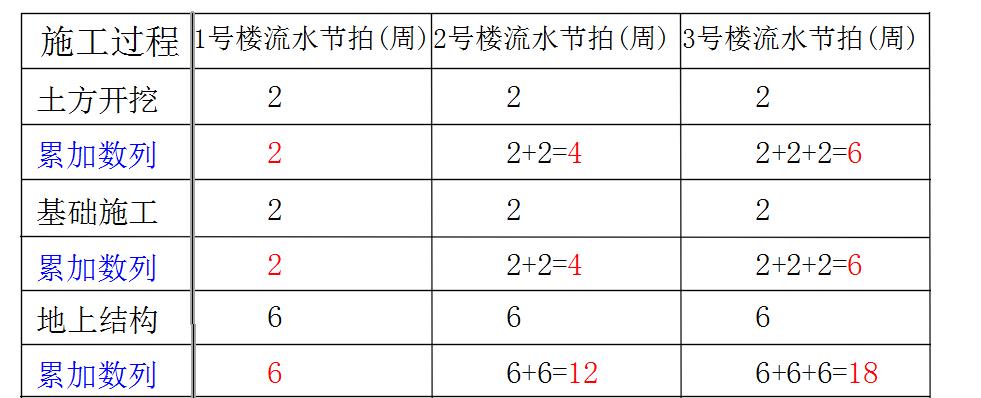

得到累加数列:
土方开挖:2 4 6
基础施工:2 4 6
地上结构:6 12 18
砌筑工程:4 8 12
装饰装修及设备安装:4 8 12

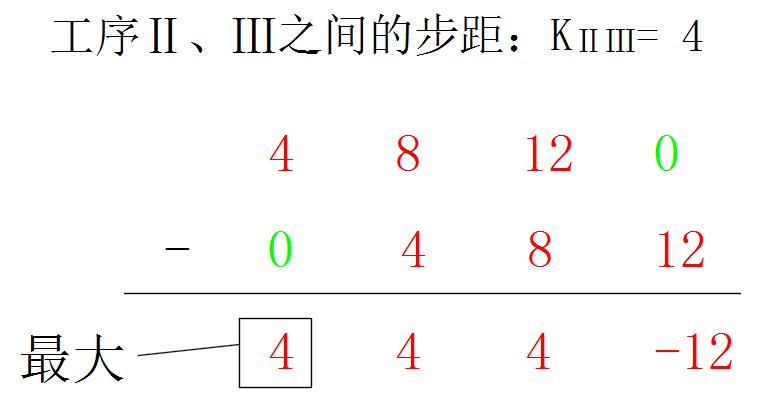

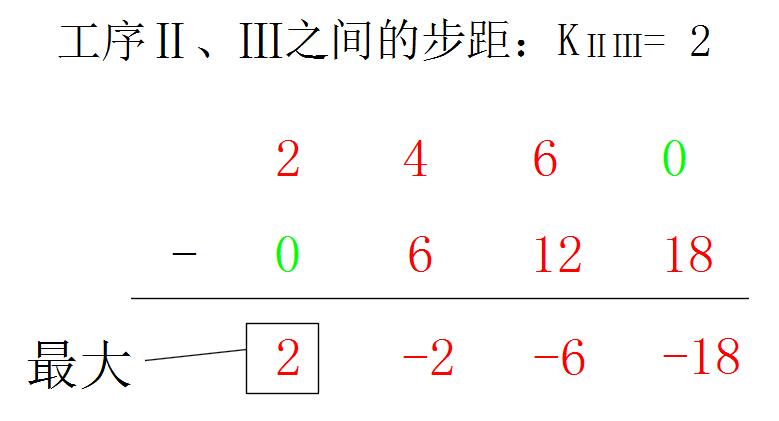

2、错位相减取最大流水步距:
流水步距就是两个施工工序或两个相邻施工队进场的时间间隔。
就是开工第一天挖地基时,瓦工头来问我什么时候来打垫层(地基施工)?回答:半个月吧。这个半个月就是土方开挖与地基施工之间的流水步距!
3、总工期:所有流水步距之和+最后一个工序施工时间和

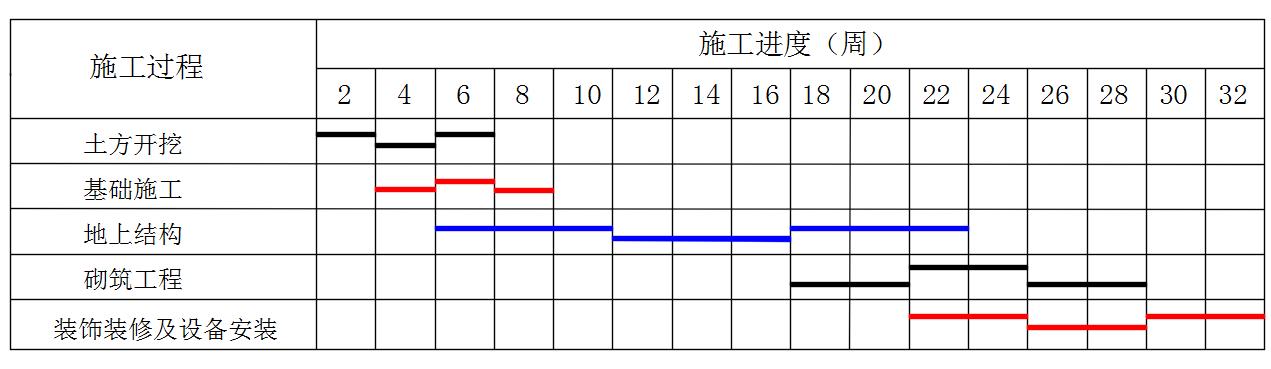

4:施工进度计划横道图:
解疑:1、为什么每个工序都有3个线段?
因为有3个施工段即3个楼,就是每个工序(施工队)都要干3栋楼,没个线段代表一个施工段(楼)。
2、为什么有的线段长有的短?
因为线段长短代表施工时间长短,题目中图表就是告诉我们每个工序施工时间(周为单位)
3、下边的工序线段为什么前边会有空格?
因为空格就是我们求的流水步距,代表前一个队伍施工完1#楼,后面一个队伍才能进场干活。
4、为什么砌筑工程和地上结构之间空了6格(12周),我们求的他俩之间的流水步距不是10周吗?
因为题目中告诉我们地上结构施工完毕后需等待2周才能进行砌筑工程。
注:施工工序线段连续画,不能有间断。
如有问题欢迎提出来,我们共同探讨!不足之处望见谅!
